Das Projekt im Überblick
Auf dem Areal des Gymnasiums Interlaken, wird der sanierungsbedürftige Sporthallenkomplex durch eine Dreifach-Ssporthalle ersetzt. Gleichzeitig wird der Aussenraum punktuell angepasst. So werden unter anderem Hausdienstanlagen und Fahrradabstellplätze neu angeordnet. Die Einwohnergemeinde Interlaken beteiligt sich als Mitbenutzerin der Anlage an der Finanzierung der Sporthalle.
Der Baustart erfolgte im April 2023. Wegen Schäden an der Tragwerkstruktur nach rund zehn Monaten Bauzeit muss der Rohbau abgebrochen und neu gebaut werden. Die Haftungsfrage wird voraussichtlich in einem juristischen Verfahren geklärt, ebenso die Frage, wie die Mehrkosten von rund 7 Millionen Franken unter den beteiligten Parteien aufgeteilt werden. Dies kann längere Zeit in Anspruch nehmen.
Um den Neustart der Bauarbeiten zu ermöglichen, stellt der Kanton Bern die Mehrkosten als Vorleistung bereit. Der Grosse Rat Bern hat diesem Vorgehen in der Frühlingssession 2025 zugestimmt. Die Bauarbeiten sind inzwischen wiederaufgenommen worden. Gemäss aktueller Planung dürfte die Dreifachsporthalle gegen Ende 2026 in Betrieb gehen.
Kosten
- Ursprünglicher Kredit: Rund CHF 14 Mio. (Anteil Kanton)
- Zusatzkredit (Vorleistung): Rund CHF 7 Mio.
Termine
- Projektlaufzeit: 2020 - 2026
- Realisierung: 2023 - 2026
Beteiligte
- Bauherrschaft: Amt für Grundstücke und Gebäude (AGG) des Kantons Bern
- Gesamtprojektleiterin: Renate Haueter, Bauprojektmanagerin BVD-AGG
- Betriebsprojektleitung: Carlo Capun, Prorektor Gymnasium Interlaken, Nathalie Günter, Gemeinderätin Interlaken (seit Januar 2025)
- Leitung Generalplaner: Kurt Wyss, brügger architekten ag, Thun
Bilder

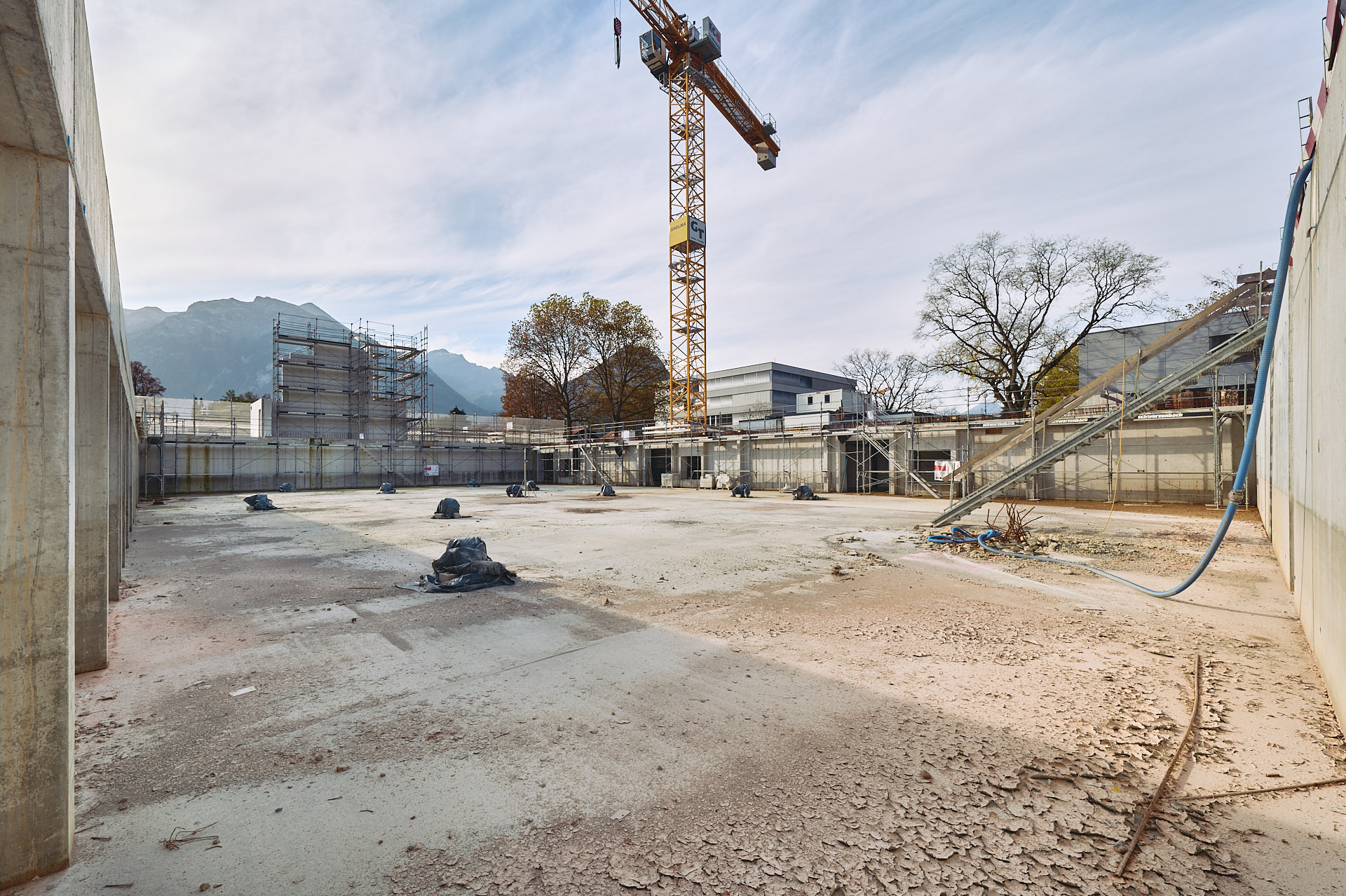

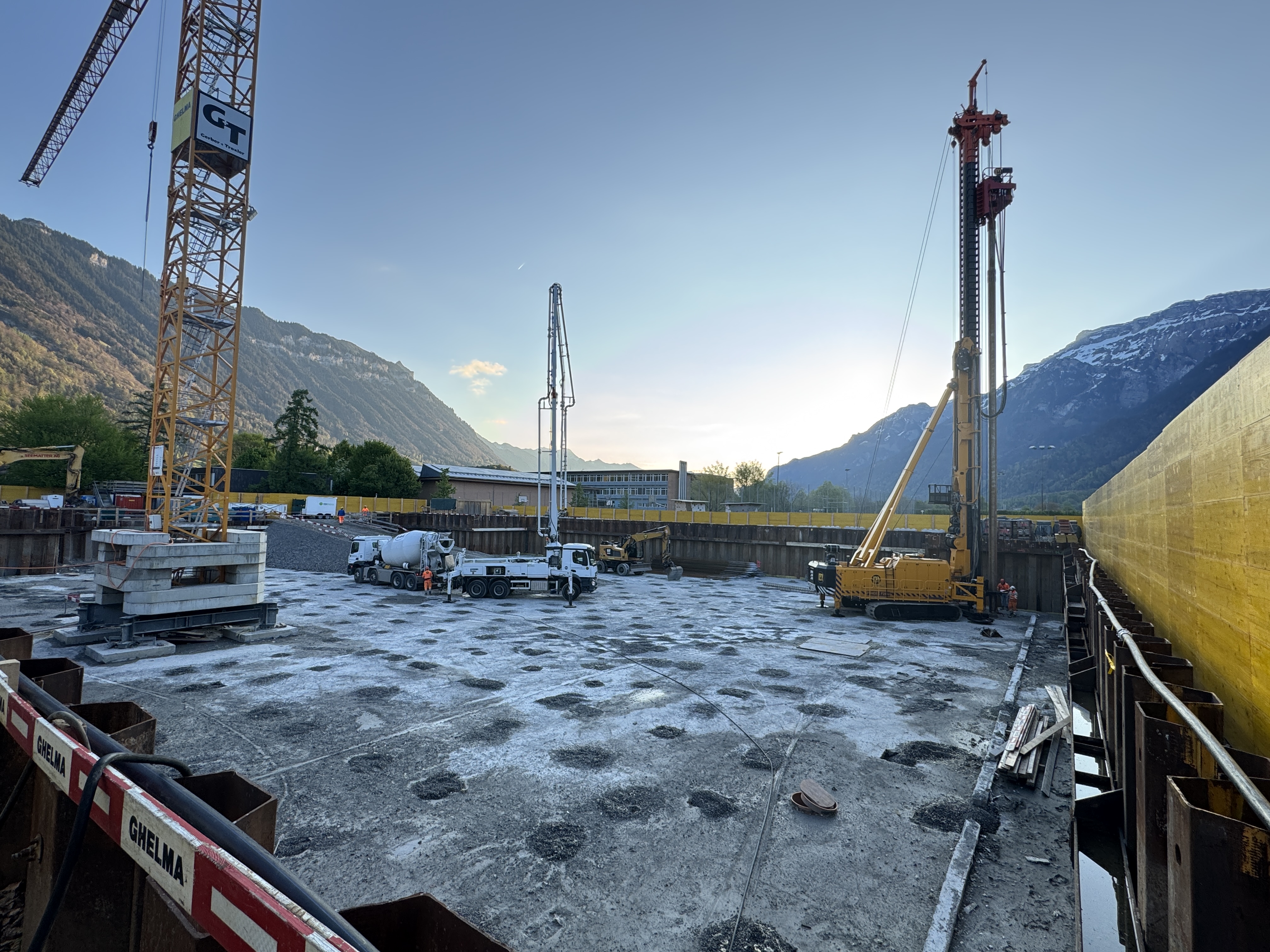

- So präsentiert sich die Baustelle Ende April 2025.
- So präsentiert sich die Baustelle Ende April 2025.

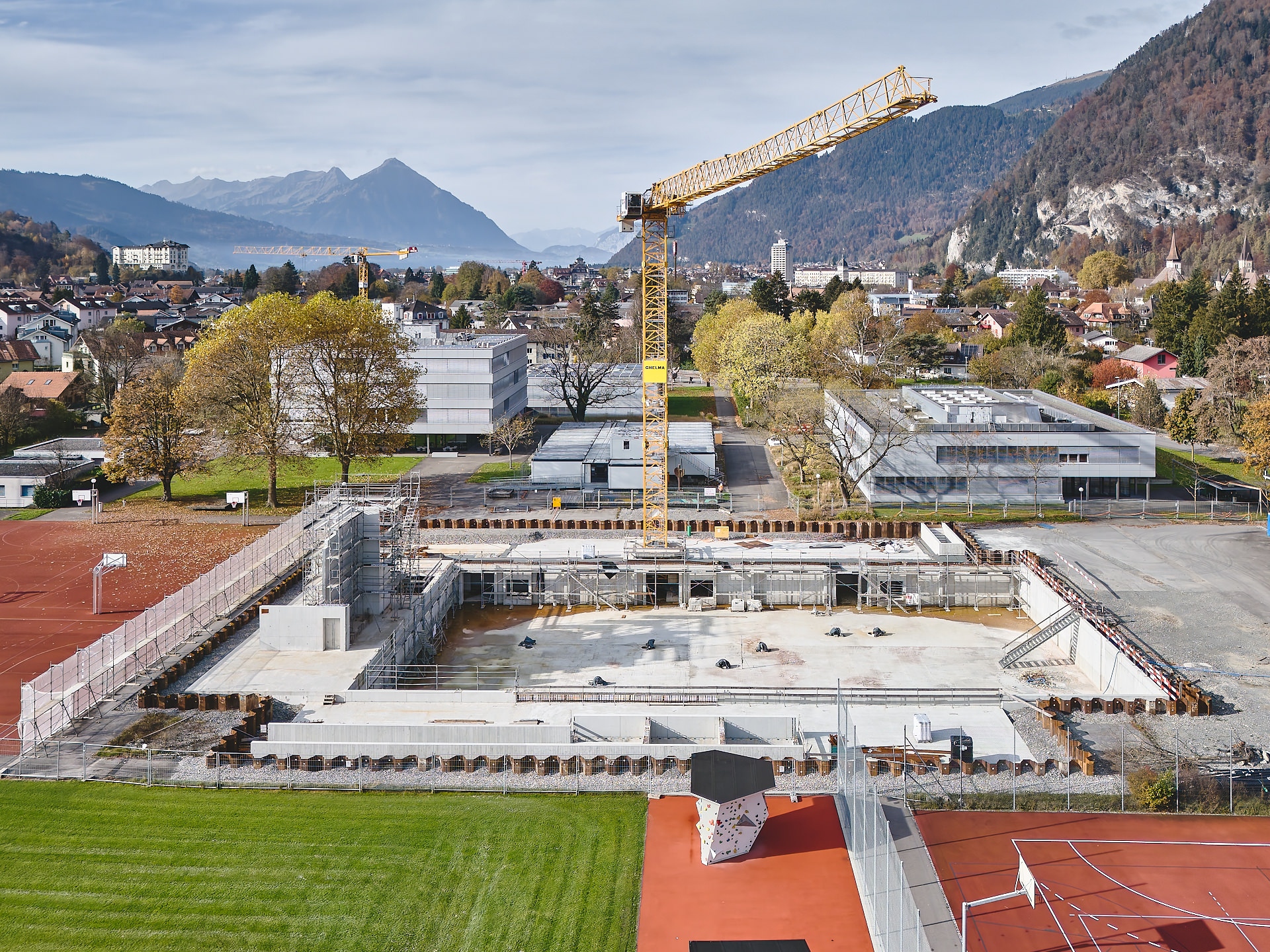

- Die Baustelle der Dreifachsporthalle in Interlaken, aufgenommen am 6. November 2024 vor dem Beginn der Rückbauarbeiten.
- Die Baustelle der Dreifachsporthalle in Interlaken, aufgenommen am 6. November 2024 vor dem Beginn der Rückbauarbeiten.
